Huế khẩn trương hoàn thành các công trình chống sạt lở trước mùa mưa bão

Thứ năm, 27/08/2026 08:50

Trước mùa mưa bão, TP Huế đang đẩy nhanh tiến độ các công trình xử lý sạt lở bờ biển, bờ sông nhằm bảo vệ khu dân cư, hạ tầng và các khu vực du lịch trước nguy cơ thiên tai.

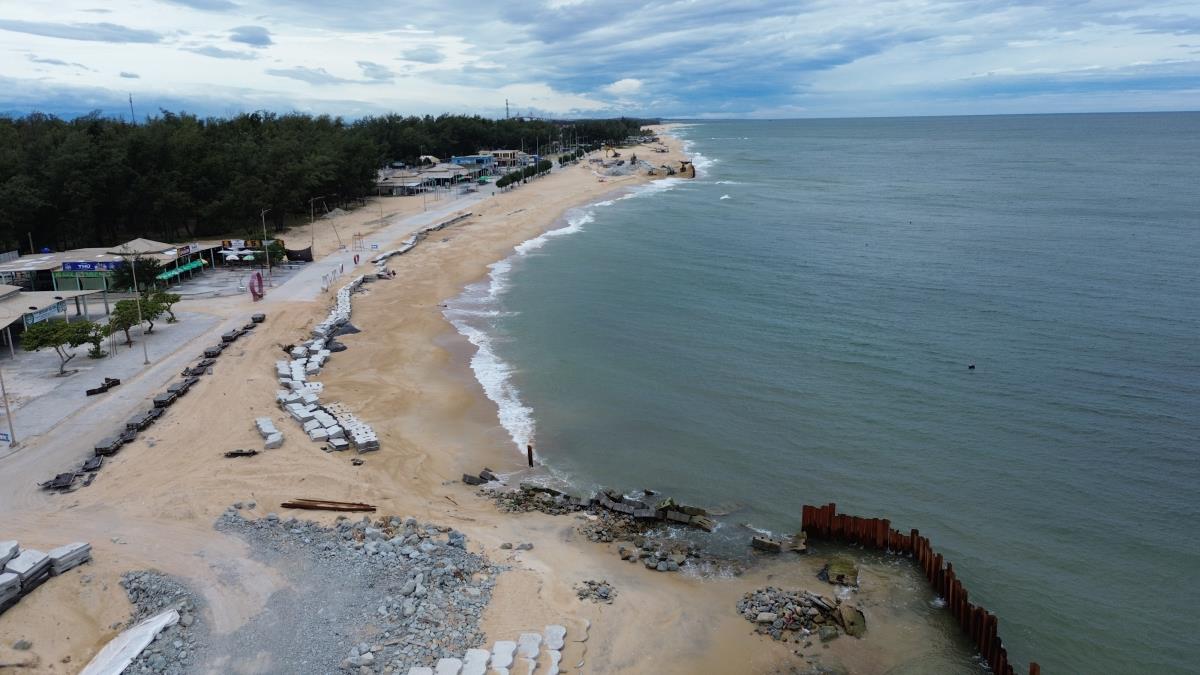

Toàn cảnh công trình xử lý sạt lở bờ biển Thuận An.
Toàn cảnh công trình xử lý sạt lở bờ biển Thuận An.

Ghi nhận tại công trường dự án xử lý sạt lở bờ biển đoạn qua phường Thuận An, hàng chục phương tiện, máy móc cùng công nhân được huy động làm việc khẩn trương để đẩy nhanh tiến độ thi công. Các đơn vị tập trung hoàn thiện những hạng mục chính, chủ động ứng phó với mùa mưa bão đang đến gần. Ông Lê Đình Phong, Chủ tịch UBND phường Thuận An, cho biết thời gian gần đây, khu vực biển Thuận An chịu ảnh hưởng của áp thấp, sóng lớn liên tục đánh vào bờ khiến hơn 100m đường bê-tông bị xói lở, có vị trí sâu gần 3m. Sạt lở gây nguy hiểm cho bãi tắm và ảnh hưởng đến hoạt động kinh doanh của các hộ dân. Địa phương đã phối hợp với Sở Nông nghiệp và Môi trường TP Huế huy động nhân lực, sử dụng hơn 2.000 bao cát để gia cố và hơn 1.000 tấn bê-tông phục vụ chắn sóng, bảo vệ bờ biển.

Theo ông Trương Văn Giang, Giám đốc Ban Quản lý dự án Đầu tư xây dựng công trình Nông nghiệp và Phát triển nông thôn TP Huế, dự án xử lý sạt lở bờ biển đoạn qua phường Thuận An có tổng mức đầu tư 260 tỷ đồng, trong đó giá trị gói thầu xây lắp theo hợp đồng gần 239 tỷ đồng. Dự án gồm xây dựng 2 đoạn đê ngầm giảm sóng, mỗi đoạn dài 365m; tuyến kè bờ dài 670m và mỏ hàn bằng ống địa kỹ thuật dài 250m. Dự án dự kiến hoàn thành vào tháng 12-2027. Trong năm 2026, các đơn vị thi công phấn đấu hoàn thành tuyến kè bờ dài 670m và một phần khối lượng đê ngầm. Riêng phần đúc cấu kiện đê ngầm dự kiến hoàn thành 100% khối lượng theo hợp đồng.

Cùng với công trình chống sạt lở bờ biển Thuận An, TP Huế đang đẩy nhanh dự án kè chống sạt lở sông Bồ đoạn qua phường Phong Thái, tổng mức đầu tư gần 30 tỷ đồng, phấn đấu hoàn thành trong tháng 11-2026. Công trình có tổng chiều dài 1.744,5m, gồm xây mới 1.219,3m và sửa chữa, nâng cấp 525,2m kè hiện hữu. Tại khu vực sông Rào Cùng, công trình xử lý sạt lở khẩn cấp có chiều dài hơn 1.054m, tổng mức đầu tư gần 16 tỷ đồng. Ngoài tuyến kè, dự án còn xây dựng 4 cống bản, 3 bến nước và 3 tuyến đường đấu nối từ đường hiện trạng xuống tuyến kè. Các công trình khi hoàn thành sẽ góp phần ổn định bờ biển, bờ sông, bảo đảm tiêu thoát nước, bảo vệ khu dân cư và hạ tầng, đồng thời hạn chế thiệt hại do sạt lở trong mùa mưa bão.

Võ Thế Nghĩa
