Cần sớm thi công kè bảo vệ an toàn lưới điện cao thế 110kV Hòa Liên

Thứ bảy, 08/09/2018 16:00

Vừa qua, Báo Công an TP Đà Nẵng nhận được thông tin phản ánh của bạn đọc về những lo ngại đối với việc thi công công trình Khu tái định cư (TĐC) phục vụ giải tỏa Khu Công nghệ cao và Khu phụ trợ phục vụ dự án Khu Công nghệ cao Đà Nẵng. Ý kiến của bạn đọc cho rằng, quá trình thi công hạ tầng khu TĐC, cụ thể đơn vị thi công tuyến đường giao thông trong khu TĐC đào đất, tạo mái ta-luy sát chân trụ điện cao thế dễ gây sạt lở, nhất là trong mùa mưa đang cận  kề.

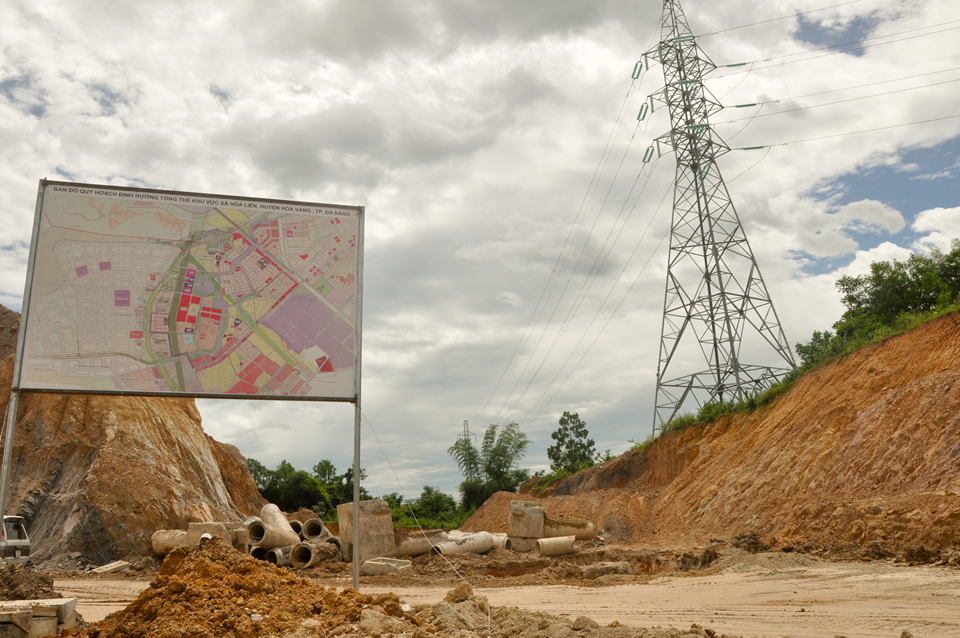

Nhìn từ đầu đường số 6, trụ điện số 12 đường dây nhánh rẽ TBA 110kV Hòa Liên như chênh vênh trên bờ vực.

Từ thông tin của bạn đọc cung cấp, phóng viên Báo Công an TP Đà Nẵng đã đi thực địa và ghi nhận những quan ngại của độc giả là có lý do, bởi hiện trường công trình đang thi công dang dở, mái ta-tuy sát chân cột điện chưa được kè gia cố. Nếu đứng từ đầu đường dẫn vào khu TĐC, người nhìn có cảm giác đơn vị thi công đã đào sát chân đế trụ điện nằm chênh vênh trên đỉnh đồi. Tiếp tục tìm hiểu thông tin, chúng tôi được một cán bộ phụ trách công trường dẫn đến văn phòng hiện trường Ban quản lý Dự án Đầu tư xây dựng Khu công nghệ cao Đà Nẵng (BQL DA KCNC) để làm việc. Tại đây, chúng tôi được ông Hồ Thuyên- Giám đốc BQL DA KCNC cung cấp thêm một số thông tin liên quan đến công trình đang thi công sát chân trụ điện như đã nêu trên.

Ông Thuyên chia sẻ những lo lắng của người dân, tuy nhiên ông khẳng định việc thi công công trình Khu TĐC cũng như tuyến đường giao thông hoàn toàn không ảnh hưởng đến vấn đề an toàn lưới điện. Ông Thuyên thông tin thêm, khu vực đang thi công mà người dân có phản ảnh là khu TĐC Tân Ninh (xã Hòa Liên, H. Hòa Vang, Đà Nẵng) rộng khoảng 12ha, được quy hoạch hơn 500 lô đất TĐC và có tổng vốn đầu tư hơn 107 tỷ đồng. Việc thi công khu TĐC Tân Ninh có ảnh hưởng đến móng trụ điện số 12 đường dây nhánh rẽ TBA 110kV Hòa Liên và nhóm cột trụ đường dây 500kV. Tuy nhiên, đến nay công tác kè gia cố nhóm cột trụ đường dây 500kV đã cơ bản thi công xong, riêng việc kè gia cố móng trụ điện số 12 (mái ta-luy đường số 6 trong khu TĐC) đang điều chỉnh thiết kế nên tạm dừng thi công chờ phê duyệt. Cũng theo ông Thuyên, đơn vị thi công là Cty TNHH ĐTXD KCON (Cty KCON) đào bạt mái ta-luy tuyến đường số 6 không vi phạm hành lang an toàn lưới điện và đến nay chưa xảy ra tình trạng sạt lở tại đây. Bên cạnh đó, BQL DA KCNC phối hợp chặt chẽ với Cty Lưới điện cao thế Miền Trung giám sát, quản lý và thúc đẩy nhanh việc hoàn thiện hồ sơ điều chỉnh thiết kế để thi công kè gia cố móng trụ điện số 12.

Ngày 5-6, phóng viên Báo Công an TP Đà Nẵng đã làm việc với ông Trần Công Nhựt- Giám đốc Chi nhánh Điện cao thế Quảng Nam- Đà Nẵng và được ông Nhựt khẳng định, vị trí Cty KCON đào bạt mái ta-luy tuyến đường số 6 trong khu TĐC cách chân móng trụ điện số 12 hơn 4m. Theo ông Nhựt, do địa chất tại vị trí trụ điện số 12 nên không có nguy cơ xảy ra sạt lở, tuy nhiên nếu trong tình huống xấu nhất thì Cty và BQL  cũng đã có phương án xử lý chống sạt lở bằng kè rọ đá. Ông Nhựt cho biết thêm, hồ sơ thiết kế kè gia có móng trụ điện số 12 đường dây điện đã được duyệt là kè bê-tông cốt thép dài 18m, cao 5m và theo biện pháp thi công trước khi đào các hố móng ép cừ Larsen để đảm bảo độ ổn định móng trụ. Trong quá trình thi công, nhà thầu đã ép thử cừ Larsen đến độ sâu 4m từ cao độ tự nhiên thì cừ không thể ép xuống được nữa nên ngày 14-8-2018, BQL DA KCNC và Cty KCON đã có biên bản xử lý kỹ thuật. Nhằm phù hợp với quy hoạch điều chỉnh cao độ đường số 6 và đẩy nhanh tiến độ thi công kè nhưng vẫn đảm bảo ổn định của móng trụ điện số 12, ngày 15-8-2018, BQL DA KCNC, Cty Lưới điện cao thế Miền Trung, Cty KCON thống nhất điều chỉnh, nâng cao độ đáy móng kè đường số từ, điều chỉnh chiều cao kè và điều chỉnh biện pháp thi công từ đào móng sau khi ép cừ Lersen sang biện pháp thi công đào trần.

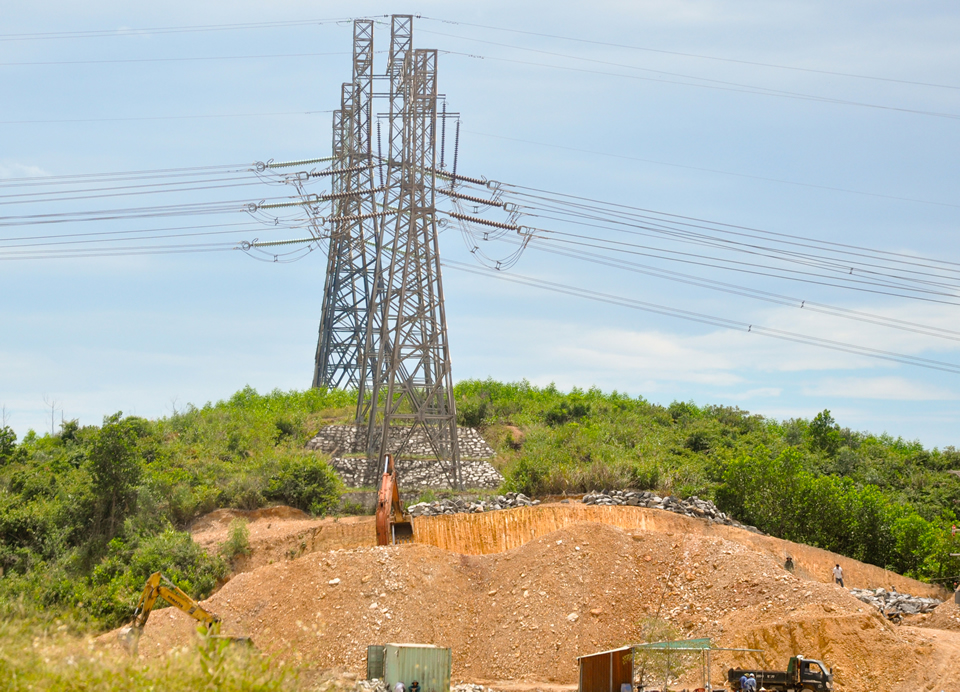

Kè gia cố nhóm cột trụ đường dây 500kV đã cơ bản thi công xong.

Cũng tại buổi làm việc với phóng viên Báo Công an TP Đà Nẵng vào chiều 5-9, ông Nguyễn Đức Nam- Trưởng phòng Kế hoạch BQL DA KCNC, cho hay: Hiện hồ sơ điều chỉnh thiết kế để thi công kè gia cố móng trụ điện số 12 đang được Sở Xây dựng thẩm định và trình thành phố phê duyệt. Dự kiến đến ngày 25-9-2018 việc kè gia cố móng trụ điện số 12 (mái ta-luy đường số 6 trong khu TĐC) sẽ được hoàn thành, nếu có chậm thì cũng trong tháng 9-2018 là dứt điểm.

Như vậy, từ những thông tin trên của đại diện các đơn vị có trách nhiệm tại đây có thể yên tâm rằng đường dây và trụ điện số 12 thuộc đường dây nhánh rẽ TBA 110kV Hòa Liên sẽ được đảm bảo an toàn trong quá trình chờ UBND TP Đà Nẵng phê duyệt phương án thi công thứ 2 do BQL dự án Đầu tư xây dựng KCNC Đà Nẵng trình. Tuy nhiên, do tính cấp bách và an toàn của đường dây cũng như trụ điện kể trên, UBND TP Đà Nẵng cần sớm phê duyệt phương án xây dựng này để đơn vị thi công tiến hành thi công, bàn giao sớm công trình, trả lại hành lang an toàn điện cũng như đảm bảo ổn định nền móng trụ điện này, góp phần đảm bảo nguồn điện phục vụ cho dự án xây dựng KCNC Đà Nẵng cũng như sinh hoạt của người dân tại khu TĐC phục vụ dự án trên…

QUANG PHÚC
