Mừng hụt!

Thứ ba, 13/03/2018 14:17

- Chuyện chi vậy Tư xứ Quảng?

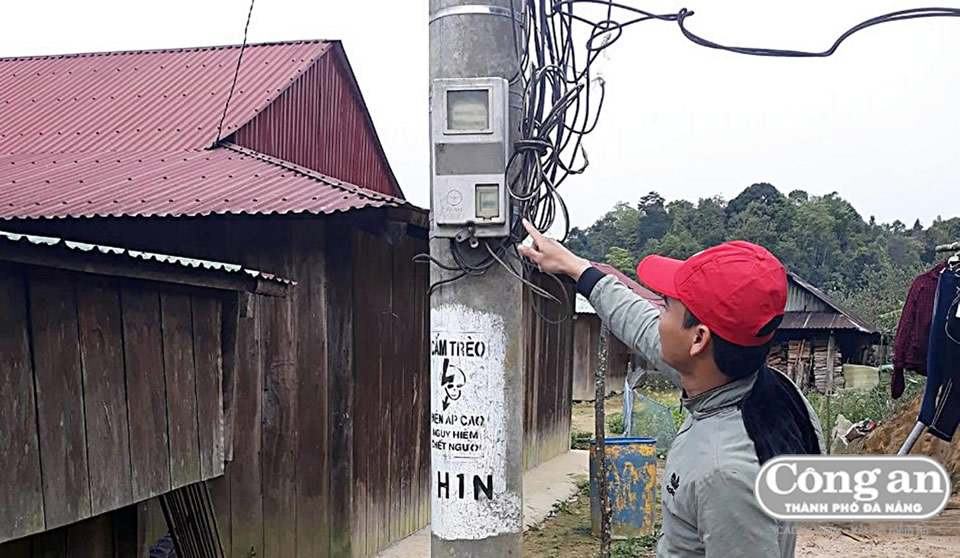

Công-tơ đã kéo đến ngõ nhưng các hộ dân ở Ch'ơm vẫn chưa có điện lưới quốc gia.

- Mừng hụt vì chưa tiếp cận được "ánh sáng văn minh" đó NXD.

- Ở đâu mà đến giờ vẫn chưa có điện vậy Tư xứ Quảng?

- Một số xã biên giới của H. Tây Giang (Quảng Nam), như Ch'ơm, Gari, Tr'hy, Axan. Trước Tết Nguyên đán Mậu Tuất, bà con vui mừng khi biết bản làng sắp được bừng sáng nhờ điện lưới quốc gia được kéo về. Ngành Điện đã lắp đặt hệ thống công-tơ, đường điện cũng được đấu nối vào nhà dân nên bà con hồ hởi mua sắm các thiết bị chiếu sáng, đồ gia dụng điện... Song, mua về cũng chỉ để trưng đó chứ chưa thể dùng được vì nguồn điện lưới quốc gia vẫn chưa được cấp đến cho người dân.

- Theo NXD biết, dự án đầu tư cấp điện nông thôn tại các xã biên giới của H. Tây Giang được triển khai từ năm 2015 và dự kiến hoàn thành vào cuối năm 2016 kia mà?

- Thì rứa mới nói mừng hụt. Kế hoạch là vậy, song đến nay, các xã biên giới của H. Tây Giang vẫn chưa có điện lưới. Về việc này, chính Chủ tịch UBND tỉnh Quảng Nam Đinh Văn Thu cũng đã chỉ đạo các đơn vị liên quan khẩn trương hoàn thành công trình cấp điện cho các xã biên giới H. Tây Giang, nhưng công trình tiếp tục chậm tiến độ.

- Nguyên nhân công trình chậm tiến độ do đâu Tư xứ Quảng?

- Theo lý giải của lãnh đạo Sở Công Thương tỉnh Quảng Nam, công trình cấp điện lưới lên các xã biên giới H. Tây Giang bị chậm trễ tiến độ là do địa bàn vùng biên giới hiểm trở, khó khăn trong việc thi công, nhiều đoạn đường dây phải đi xuyên rừng phòng hộ nên vướng các thủ tục... Còn theo ông Hồ Viết Hà - Phó trưởng BQL Dự án công nghiệp Quảng Nam thuộc Sở Công Thương, đến nay các trạm biến áp, công-tơ điện, đường dây hạ thế thuộc công trình đã được hoàn thành, nhưng còn 4/20km đường dây trung thế nối từ xã Lăng lên xã Tr'hy là chưa được hoàn thành.

- Chắc bà con buồn lắm?

- Không chỉ buồn thôi đâu NXD, việc không có điện lưới khiến đời sống xã hội của người dân vùng cao biên giới này chưa được cải thiện nhiều. Chủ tịch UBND xã Ch'ơm - Hồ Đắc Vinh cho biết: riêng xã Ch'ơm có 380 hộ dân, nếu tính các xã Gari, Tr'hy, Axan thì số hộ dân đang ngóng điện lưới cả hàng ngàn hộ.

- Theo tìm hiểu của NXD, chủ đầu tư là Sở Công Thương tỉnh đã yêu cầu đơn vị thi công khẩn trương hoàn thành toàn bộ công trình để đến đầu tháng 4-2018 sẽ thực hiện đóng điện.

- Tư và bà con hy vọng lần này không mừng hụt nữa!

N.X.D
